龙港组织实施保护性施工 确保220千伏白沙变有序推进

2012-08-15 汪晗 黄贤锋、摄 龙港网
[导读]保护性施工会议部署 龙港网8月14日讯:8月13日,龙港镇政府组织公安、经发、电力、城管、保安、巡防、民兵、妇联、社区及村两委等部门单位400余人,对220千伏白沙输变电工程位于仕家垟的20号塔基和位于吴桥村的21号、22号塔基的展开工作进行保护性施工,确保220千伏白沙输变电工程有序推进。 据悉,220千伏白沙输变电工程是浙江省能源类重点建设项目,对于缓解龙港镇电力紧缺的现状具有极其重


保护性施工会议部署

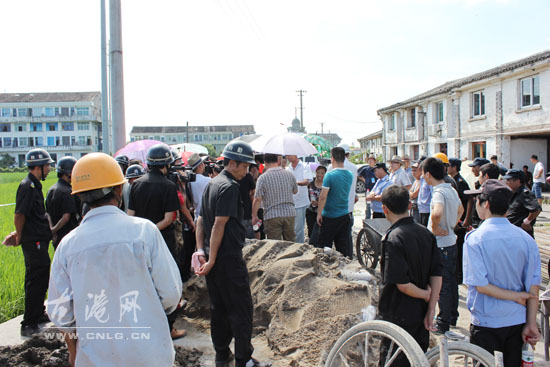

    龙港网8月14日讯8月13日,龙港镇政府组织公安、经发、电力、城管、保安、巡防、民兵、妇联、社区及村两委等部门单位400余人,对220千伏白沙输变电工程位于仕家垟的20号塔基和位于吴桥村的21号、22号塔基的展开工作进行保护性施工,确保220千伏白沙输变电工程有序推进。



    据悉,220千伏白沙输变电工程是浙江省能源类重点建设项目,对于缓解龙港镇电力紧缺的现状具有极其重要的意义。220千伏白沙至龙港全线长9公里,途经19个行政村,共需设置杆塔31基,除去13日施工的20号、21号塔基,基础部分仍剩11基,组塔施工仍剩23基。长期以来,市、县、镇三级政府高度重视该项目的推进,并针对推进过程中的困难多次召开会议进行专题研讨。



    当日晚9点,20号、21号塔基施工点已完成了砂石的铺设,今天已开始设置钢筋等下一步工作。(通讯员 汪晗)
