首页 资讯 视频 公告 双减 金融

2012温州电网攻坚:一个久拖未建的变电站

2012-06-28 温州网
[导读]编者按:2012,温州电网建设再攻坚,2012年温州市的用电形势如何?电网建设整体情况怎么样?“温州电网攻坚三日行”活动于6月27—6月29日开展,温州网记者深入一线,对温州电网建设作系列报道。 龙港网6月28日讯:6月27日上午,记者随温州电力攻坚采访团前往位于锦江路东段的110千伏张宅变电站工程现场,了解工程建设现状。 张宅变电站工程现场 规划中的张宅变电站地处锦江路的最东段,也

  编者按:2012,温州电网建设再攻坚,2012年温州市的用电形势如何?电网建设整体情况怎么样?“温州电网攻坚三日行”活动于6月27—6月29日开展,温州网记者深入一线,对温州电网建设作系列报道。

  龙港网6月28日讯:6月27日上午,记者随温州电力攻坚采访团前往位于锦江路东段的110千伏张宅变电站工程现场,了解工程建设现状。

  张宅变电站工程现场

  规划中的张宅变电站地处锦江路的最东段,也是鹿城区的东南角。该区域集聚了大量的新建住宅项目,记者在现场了解到,与之配套的电网建设却十分薄弱,仅有110千伏杨府山变、站北变等极少数线路,难以满足日趋增长的负荷需求。

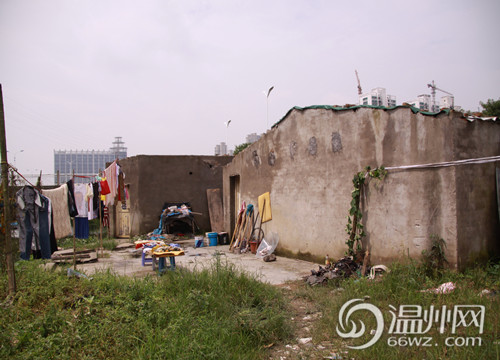

  施工地点的未拆除建筑

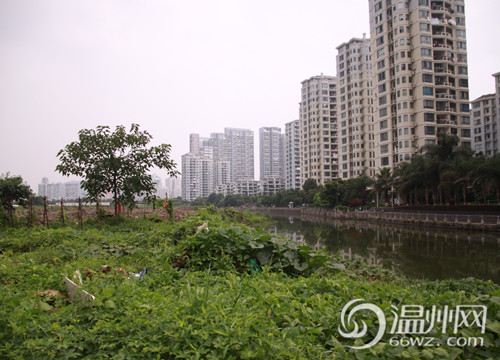

  工地现场杂乱的沿岸环境,此处在工程施工后将建设成绿化带

  按照工程进度表,110千伏张宅变在2009年5月取得省发改委核准文件。但时至今日,记者在工程现场却没有看到动工的迹象,在偌大的工地上还有一处面积100多平方米的违章建筑未拆除。

  据鹿城供电分局童科长介绍,工程受阻有以下三方面原因:一是尚有100多平方建筑未拆,电力部门虽已与南汇街道、城投集团联系多次但至今未有结果。二是原已拆违的砖窑由于砖窑业主提出赔偿,阻拦拆违工作。三是上田村部分村民对征地政策处理有异议,从而阻拦工程进场施工。

  张宅变电站的建成有重要的意义,可使杨府山变在今后几年内可以留出间隔供杨府山大型住宅区负荷。同时,张宅变的建成可以为市行政中心等诸多重要用户提供有效双电源,并与杨府山变、站北变及黎明变做好联络,保证电网稳定运行和可靠供电。目前,相关政府部门也在积极协调此项工程的建设。(记者:周苗苗 通讯员:金朦朦)

责任编辑:shishiyan
相关阅读
热门推荐
